Modello di report sullo stato del progetto (gratuito, con esempio)

Un modello di report sullo stato del progetto di una pagina, un esempio compilato e le regole del semaforo che lo rendono affidabile per i clienti. E come smettere di ricostruirlo da zero ogni venerdì.

João Barbosa 9 min di lettura

È venerdì, sono le 16:30 e lo sponsor del cliente ha appena scritto un’email: "Una domanda veloce: a che punto siamo con il sondaggio?" La risposta esiste, ma è sparsa tra l’elenco delle Attività, il foglio delle ore e due scambi di email. Così li apri tutti e inizi a ricostruire a mano il report settimanale sullo stato del progetto. Un’ora dopo invii una pagina che lunedì sarà già superata.

Questo articolo ti offre un modello gratuito di report sullo stato del progetto (una pagina, vuota e compilata), le regole che rendono un report utile da leggere e una routine che trasforma la ricostruzione del venerdì in un breve commento.

Ho vissuto questi report da entrambi i lati. Come consulente, li scrivevo il venerdì pomeriggio. Dal lato del cliente, acquistando software e servizi di consulenza presso SISTRADE e successivamente presso UNICEF, li leggevo: quelli su cui intervenivo mi dicevano già nelle prime righe se dovevo fare qualcosa. Tutto ciò che segue nasce da questa esperienza.

A cosa serve un report sullo stato del progetto

La Guida PMBOK del PMI classifica i report di stato tra i report sulle prestazioni del lavoro: informazioni raccolte affinché chi le legge possa prendere decisioni, agire o venire a conoscenza di qualcosa [2]. È un criterio utile per ogni riga che scrivi. Se una frase non porta a una decisione, a un’azione o a una consapevolezza che il lettore non aveva già, è superflua.

La chiarezza non è una questione di stile. Nella ricerca del PMI sulla comunicazione di progetto, circa quattro progetti su cinque comunicati con sufficiente chiarezza e dettaglio, nel linguaggio del destinatario, hanno raggiunto gli obiettivi iniziali; quando la comunicazione non era abbastanza chiara, ci è riuscita poco più della metà [1]. Lo stesso report attribuiva alla comunicazione inefficace il 56 percento del denaro a rischio nei progetti [1].

Inoltre, le persone scorrono i report anziché leggerli per intero. Nel celebre studio di Nielsen Norman Group, il 79 percento degli utenti coinvolti nei test scorreva ogni nuova pagina e solo il 16 percento leggeva parola per parola [5]. Un report di stato deve funzionare anche per chi si ferma dopo tre righe.

Il modello di report sullo stato del progetto (download gratuito)

Il modello sta in una pagina A4. Cambia pure i colori, ma mantieni l’ordine: prima la risposta, poi gli elementi che la supportano.

Modello vuoto di report sullo stato del progetto di una pagina, con sezioni per stato generale, stato per area, Milestone, ore, rischi e decisioni
Il modello vuoto: un’intestazione e otto sezioni in una pagina, con le regole di assegnazione dello stato stampate in fondo.

Scarica il modello (PDF). Stampalo oppure copia le sezioni qui sotto nel tuo documento:

Ricostruisci questo report ogni settimana? In GoCons il cliente segue Attività, Milestone e ore man mano che cambiano, così il report si riduce alle decisioni di cui hai bisogno. Puoi iniziare gratuitamente, senza carta di credito.

Crea il tuo account GoCons gratuito

  1. Intestazione. Progetto, cliente, numero del report, periodo di riferimento e data di rilevazione. Il PMI definisce la data di rilevazione come il momento in cui è stato registrato lo stato [3]. Indicala, perché un report letto mercoledì descrive la situazione di lunedì.
  2. Informazioni sul progetto. Autore, sponsor del cliente, date del contratto e destinatari del report.
  3. Stato generale e sintesi. Verde, Giallo o Rosso, più tre frasi: a che punto è il progetto rispetto al piano, cosa è cambiato dall’ultimo report e cosa ti serve dal lettore, entro quando.
  4. Stato per area. Tempistiche, ambito, ore e budget e contributi del cliente, ciascuno con una propria valutazione e una riga che ne spieghi il motivo. L’ambito rispetto al quale valuti lo stato è quello del documento di definizione del lavoro; se il tuo è poco dettagliato, parti dal nostro modello di documento di definizione del lavoro.
  5. Completato e pianificato. Tre punti per ciascuna sezione, con date. Deliverable e risultati, non impegno profuso.
  6. Milestone. Milestone, scadenza, stato e previsione. Formula le Milestone come stati ("Report approvato"), non come attività ("Analisi").
  7. Ore e budget. Confronto tra pianificato ed effettivo per il periodo e fino alla data di rilevazione, con una previsione al completamento.
  8. Rischi e problemi. Un rischio può verificarsi; un problema è già in corso [3]. Per ciascuno indica impatto, responsabile e azione con una data.
  9. Decisioni e contributi necessari. Cosa ti serve, da chi, entro quando e cosa succede se arriva in ritardo.

Definisci Verde, Giallo e Rosso prima del primo report

La maggior parte dei modelli non definisce i colori, così la valutazione diventa una sensazione. Concorda le regole all’avvio del progetto e stampale su ogni report. Quelle del modello sono:

  • Verde: in linea con le date, l’ambito e le ore concordati.
  • Giallo: una data, un elemento dell’ambito o la previsione delle ore è a rischio; esiste un piano di recupero e non serve ancora una decisione del cliente.
  • Rosso: un impegno non sarà rispettato, a meno che il cliente o lo sponsor non prenda una decisione.

Questo approccio è vicino a quello con cui il governo britannico valuta i suoi grandi progetti: la valutazione esprime un giudizio sulla probabilità di consegnare nei tempi e nel budget in un determinato momento, e il Rosso segnala che problemi significativi richiedono attenzione urgente, non che il progetto è fallito [4]. Un Rosso accompagnato da opzioni apre un confronto. Un Rosso che arriva a sorpresa crea un problema di fiducia.

Esempio: un report sullo stato del progetto compilato

Ecco lo stesso modello compilato per un incarico fittizio: la Revisione dei prezzi che Northbridge Advisory svolge per Kestrel Labs, un progetto di consulenza una tantum di 13 settimane, con situazione al 29 settembre 2026.

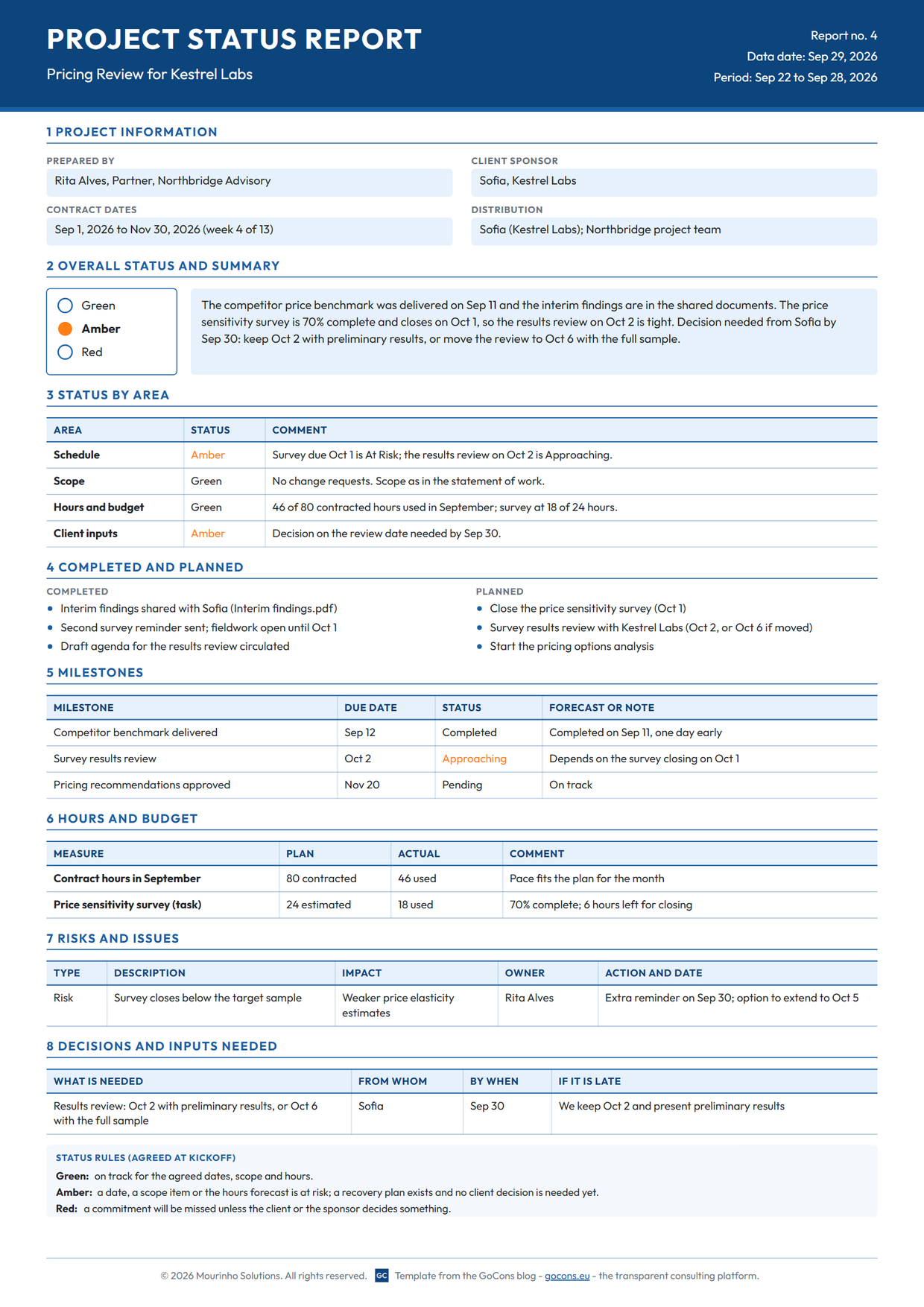

Esempio di report sullo stato del progetto per una revisione dei prezzi fittizia, con stato generale Giallo, Milestone, ore e una decisione per il cliente
Report n. 4 della Revisione dei prezzi fittizia: stato generale Giallo, un rischio con un responsabile e una decisione per il cliente, con un’opzione predefinita.

Scarica l’esempio compilato (PDF). Tre scelte lo rendono efficace:

  • Il Giallo riporta il motivo nella stessa riga: il sondaggio sulla sensibilità al prezzo è completo al 70 percento e si chiude il 1° ottobre, un giorno prima dell’esame dei risultati.
  • La decisione è presentata come una scelta con un’opzione predefinita. Sofia, la sponsor, può mantenere il 2 ottobre con risultati preliminari oppure spostare l’esame al 6 ottobre con il campione completo. Se non risponde entro il 30 settembre, resta confermato il 2 ottobre.
  • Le ore sono numeri, non aggettivi: 46 delle 80 ore contrattuali utilizzate a settembre, 18 delle 24 stimate per il sondaggio.

La routine settimanale: aggiorna i dati, poi scrivi il report

  1. Aggiorna i dati dove sono gestiti, non nel report: ore per ciascuna attività, percentuale di completamento, date di completamento delle Milestone, nuovi Documenti.
  2. Valuta ogni area secondo le regole concordate. Se un’area è Rossa, lo stato generale è Rosso.
  3. Compila Milestone, rischi e decisioni.
  4. Scrivi per ultima la sintesi di tre frasi, quando sai cosa deve dire.
  5. Invia il report e inserisci un link al luogo in cui si trovano i dettagli, anziché incollarli.

Un foglio di calcolo può supportare questa routine: una scheda per report, con formule che recuperano le ore dall’elenco delle Attività. Quello che non può fare è mostrare al cliente i dati tra un report e l’altro, segnalare un’attività a rischio all’avvicinarsi della scadenza o registrare chi ha modificato le date di un contratto e quando. Il report è una copia, e le copie diventano obsolete.

In GoCons lo stato è aggiornato in tempo reale e il report diventa un commento

Abbiamo inizialmente sviluppato GoCons per il nostro lavoro di consulenza presso Mourinho Solutions, ed ecco come gestisce lo stato. Ogni attività di un contratto riporta le ore registrate rispetto alla stima, una percentuale di completamento, una data di inizio e una scadenza, oltre a un indicatore delle tempistiche che mostra Nei tempi, A rischio quando la scadenza si avvicina e In ritardo una volta superata.

Elenco Gestisci Attività di GoCons con sei Attività in tre Contratti, con stato, indicatore delle tempistiche, ore, date e percentuale di completamento
L’elenco delle Attività al 29 settembre 2026: il Sondaggio sulla sensibilità al prezzo della Revisione dei prezzi è In corso e A rischio, con 18 delle 24 ore utilizzate, completamento al 70 percento e scadenza il 1° ottobre. L’Elenco esteso dei fornitori di un altro contratto è già In ritardo.

Le Milestone hanno un proprio elenco, con gli stati In attesa, In avvicinamento (nella settimana prima della scadenza), In ritardo o Completata, con la relativa data di completamento.

Elenco Gestisci Milestone di GoCons con Milestone In ritardo, In avvicinamento, In attesa e Completata, scadenze e date di completamento
L’Esame dei risultati del sondaggio è In avvicinamento, con scadenza il 2 ottobre. Benchmark dei concorrenti consegnato è stata completata l’11 settembre, un giorno prima della scadenza.

Il cliente accede gratuitamente agli stessi dati e vede Attività, Milestone, ore utilizzate rispetto a quelle contrattuali e Documenti dei propri Contratti. Questo cambia ciò che il report settimanale deve contenere. I numeri sono già davanti al cliente, quindi il report si riduce alla valutazione generale, alle tre frasi, alle decisioni di cui hai bisogno e ai rischi, più un link al portale clienti per il resto.

Alcuni clienti desiderano comunque un documento formale per un comitato direttivo o per il proprio archivio, ed è ragionevole. Compila il modello usando le schermate aggiornate in tempo reale anziché tre fonti diverse, poi carica il PDF nei Documenti del contratto, dove il cliente lo troverà accanto ai deliverable.

Puoi anche collegare Claude o ChatGPT (in modalità sviluppatore) a GoCons tramite il server MCP di GoCons e chiedere una prima bozza della sintesi a partire dalle Attività e dalle Milestone del contratto. Accedi a GoCons e fai clic su Consenti, senza chiavi API, e l’assistente opera entro i limiti del tuo ruolo. La nostra guida per collegare Claude al tuo spazio di lavoro di consulenza illustra la configurazione.

Domande frequenti

Con quale frequenza dovrei inviare un report sullo stato del progetto?

Ogni settimana per progetti di durata inferiore a tre mesi o in una fase critica, ogni due settimane per progetti più lunghi che procedono regolarmente e ogni mese per incarichi continuativi a canone. Concorda il giorno all’avvio del progetto e rispettalo, anche nelle settimane tranquille.

Il cliente dovrebbe ricevere lo stesso report del mio team?

Usa la stessa struttura, ma tieni le informazioni interne, come margini e assegnazione del personale, in una nota interna separata. Due documenti che condividono gli stessi dati divergono meno di due report scritti da zero.

Mi serve un progetto di implementazione per usare questo metodo in GoCons?

No. Crei l’account, aggiungi il contratto con le sue Attività e Milestone e inviti il cliente via email. Non c’è nulla da installare; scopri come funziona.

Il cliente paga per l’accesso? Il prezzo di GoCons è per utente?

Gli utenti dei Clienti sono gratuiti e illimitati in ogni piano e accedono da un browser. Il prezzo di GoCons è per società di consulenza, non per utente, e al momento della stesura (ottobre 2026) è disponibile un piano gratuito. I prezzi attuali si trovano nella pagina dei prezzi.

Cosa succede se smetto di usare GoCons?

L’amministratore può scaricare tutti i dati della società di consulenza in qualsiasi momento, con qualsiasi piano: un file zip con ogni contratto (dettagli, Attività, Milestone, piano di fatturazione, cronologia), cliente e membro del team in file Excel, oltre a tutti i Documenti nelle rispettive cartelle.

Invia il prossimo report di stato partendo da dati aggiornati in tempo reale

Crea un account GoCons gratuito, aggiungi il contratto su cui prepari più spesso un report, inserisci le sue Attività e Milestone e invita lo sponsor del cliente. Venerdì prossimo invia tre frasi e un link anziché ricostruire la pagina: crea il tuo account GoCons gratuito.

Riferimenti

  1. Project Management Institute, "Pulse of the Profession In-Depth Report: The High Cost of Low Performance: The Essential Role of Communications" (maggio 2013), https://www.pmi.org/-/media/pmi/documents/public/pdf/learning/thought-leadership/pulse/the-essential-role-of-communications.pdf (consultato a ottobre 2026).
  2. Project Management Institute, "A Guide to the Project Management Body of Knowledge (PMBOK Guide), Sixth Edition: work performance reports", https://www.pmi.org/standards/pmbok (consultato a ottobre 2026).
  3. Project Management Institute, "PMI Lexicon of Project Management Terms" (data di rilevazione, rischio, problema), https://www.pmi.org/standards/lexicon (consultato a ottobre 2026).
  4. National Infrastructure and Service Transformation Authority (GOV.UK), "NISTA Major Projects Annual Report 2025-26", https://www.gov.uk/government/publications/nista-major-projects-annual-report-2025-26/nista-major-projects-annual-report-2025-26 (consultato a ottobre 2026).
  5. Nielsen Norman Group, "How Users Read on the Web" (Jakob Nielsen, 1997), https://www.nngroup.com/articles/how-users-read-on-the-web/ (consultato a ottobre 2026).

© 2026 Mourinho Solutions. Tutti i diritti riservati.

Condividi
João Barbosa
Informazioni sull'autore
João Barbosa
Ingegnere del software

Sviluppa soluzioni presso Mourinho Solutions
