Time og materialer eller fast pris: Hvad skal du vælge?

Ét projekt på 300 timer, en overskridelse på 20 % og tre kontraktformer. Regnestykket bag time og materialer kontra fast pris, en beslutningsregel og de klausuler, der beskytter dig.

João Barbosa 9 min. læsning

Det er torsdag eftermiddag, og kundens indkøbsansvarlige svarer på dit tilbud med én linje: "Kan I give en fast pris?" Du har estimeret datamigreringen til 300 timer, men ingen har endnu åbnet kildesystemerne. Siger du ja, hæfter du for enhver overraskelse i de systemer. Siger du nej, går opgaven måske til en virksomhed, der sagde ja. Valget mellem time og materialer og fast pris er ikke et spørgsmål om smag: Det afgør, hvem der betaler, når estimatet viser sig at være forkert.

Jeg har selv truffet det valg i mit konsulentarbejde og siddet på indkøbssiden hos SISTRADE og UNICEF. Jeg har også undervist i operationsanalyse og beslutningsteori på Porto Universitet i otte år, og dette er et skoleeksempel på en beslutning under usikkerhed. Derfor gennemgår denne artikel ét projekt med konkrete beregninger og giver dig derefter en beslutningsregel og de klausuler, der beskytter dig.

Time og materialer kontra fast pris: Hvad sælger du med hver model?

Med time og materialer (T&M) sælger du timer til en aftalt sats plus udgifter, og kunden betaler for den indsats, arbejdet faktisk kræver. De amerikanske føderale indkøbsregler tillader kun modellen, når arbejdets omfang eller varighed ikke kan estimeres præcist, og bemærker, at den ikke giver leverandøren "noget positivt økonomisk incitament" til at styre omkostningerne. Derfor beder indkøbere om et loft [1].

Med en fast pris sælger du et defineret resultat for ét beløb. De samme regler beskriver modellen som en ordning, der pålægger leverandøren "maksimal risiko og det fulde ansvar for alle omkostninger og den deraf følgende fortjeneste eller det deraf følgende tab" [2]. Verdensbankens indkøbsregler trækker den samme skillelinje for konsulentydelser: Et fast samlet beløb passer til arbejde, hvis omfang kan specificeres klart og knyttes til milepæle, mens tidsbaserede kontrakter passer til komplekse undersøgelser og rådgivningsopgaver, hvor omfang og varighed er svære at fastlægge [3].

Time og materialer kontra fast pris i overblik
  Time og materialer Fast pris
Kunden køber Timer til en aftalt sats Et defineret resultat for ét beløb
En overskridelse betales af Kunden Dig
Budgetsikkerhed for kunden Lav, medmindre der er et loft Høj
Din avance pr. time Fast Højere, hvis du bruger færre timer end estimeret, ellers lavere
En ændring af omfanget kræver En samtale og flere timer En prissat ændringsanmodning
Fungerer bedst, når Omfanget er uklart, eller kunden styrer afgørende input Omfang og godkendelseskriterier kan beskrives skriftligt

Ét projekt, tre kontrakter: Et regneeksempel

Tag estimatet på 300 timer til EUR 100 i timen (eksempeltal valgt for at gøre beregningerne overskuelige). Med T&M betaler kunden EUR 100 for hver arbejdstime. Ved fast pris lægger du en risikoreserve på 15 % til og tilbyder EUR 34.500. En tredje mulighed, som mange indkøbere foreslår, er T&M med loft: EUR 100 i timen med et maksimum, her EUR 33.000 (330 timer). Den britiske regerings vejledning gør hagen tydelig: Hvis loftet nås, før arbejdet er færdigt, færdiggør leverandøren det for egen regning, og hvis arbejdet afsluttes tidligere, betaler kunden kun for den anvendte tid [4].

Hvad kunden betaler, og hvad du tjener pr. faktisk arbejdstime (eksempel: 300 estimerede timer til EUR 100)
Faktiske timer Time og materialer Fast pris EUR 34.500 T&M med loft på EUR 33.000
270 (10 % under) EUR 27.000 (EUR 100/t) EUR 34.500 (EUR 127,78/t) EUR 27.000 (EUR 100/t)
300 (som estimeret) EUR 30.000 (EUR 100/t) EUR 34.500 (EUR 115,00/t) EUR 30.000 (EUR 100/t)
345 (15 % over) EUR 34.500 (EUR 100/t) EUR 34.500 (EUR 100,00/t) EUR 33.000 (EUR 95,65/t)
360 (20 % over) EUR 36.000 (EUR 100/t) EUR 34.500 (EUR 95,83/t) EUR 33.000 (EUR 91,67/t)
420 (40 % over) EUR 42.000 (EUR 100/t) EUR 34.500 (EUR 82,14/t) EUR 33.000 (EUR 78,57/t)

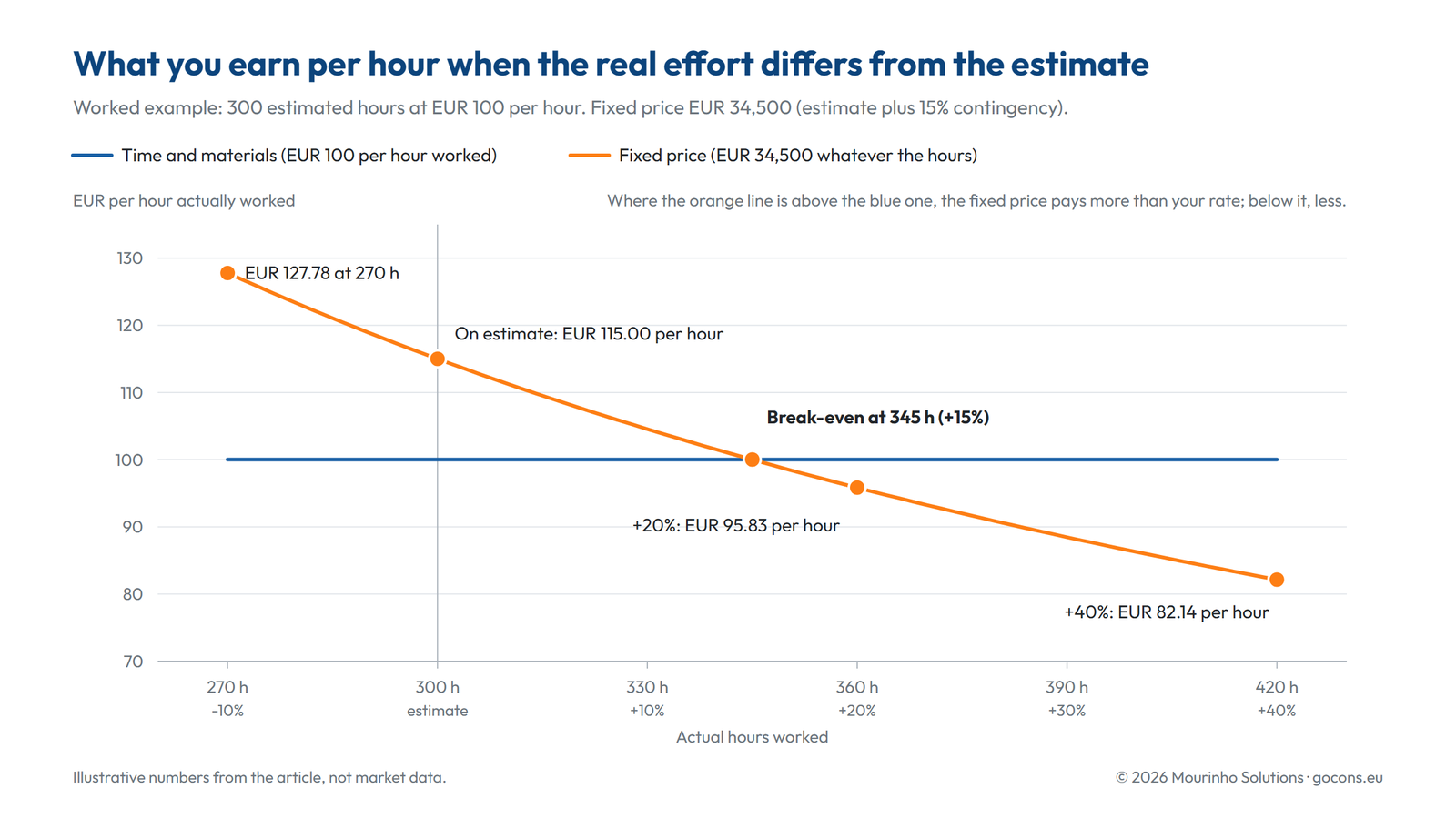

Diagram over den effektive timepris efter faktisk timeforbrug: Time og materialer forbliver på EUR 100, mens den faste pris på EUR 34.500 kommer under dette efter 345 timer
Den faste pris giver mere end din timesats op til 345 timer og mindre derefter.

Tabellen viser tre ting. For det første er risikoreserven en forsikringspræmie: Du opkræver 15 % af kunden for at overtage risikoen ved estimatet, og du er stillet som ved T&M ved en overskridelse på præcis 15 %. En overskridelse på 20 % koster dig EUR 1.500 sammenlignet med T&M; en overskridelse på 40 % koster EUR 7.500.

For det andet er T&M med et loft på eller under den faste pris aldrig bedre for dig end selve den faste pris: Du beholder ulempen (ubetalte timer over loftet) og giver fordelen fra dig (besparelser under estimatet går til kunden). Accepter kun et loft med en klausul, der flytter det, når omfanget ændres.

For det tredje betyder yderpunkterne mere end gennemsnittet. I Flyvbjerg og Budziers undersøgelse af 1.471 it-projekter var den gennemsnitlige omkostningsoverskridelse 27 %, men ét ud af seks projekter havde en overskridelse på gennemsnitligt 200 % [5]. Deres stikprøve omfattede it-projekter frem for konsulentopgaver, men læren gælder også her: Det er de ekstreme udfald, der gør ondt ved en fast pris.

Beslutningsteorien tilføjer den sidste brik. Antag, at din historik viser, at projekter som dette afsluttes 10 % under estimatet i 20 % af tilfældene, på estimatet i 40 %, 20 % over i 30 % og 40 % over i 10 % (eksempeltal). Det forventede tidsforbrug er 324 timer: T&M giver i gennemsnit EUR 32.400, den faste pris EUR 34.500. Denne fordel på EUR 2.100 indebærer en sandsynlighed på 30 % for at miste EUR 1.500 og en sandsynlighed på 10 % for at miste EUR 7.500 sammenlignet med T&M. Over ti fastprisprojekter om året udlignes udsvingene; på ét stort projekt kan et enkelt uheldigt udfald udslette et kvartals overskud.

En beslutningsregel til dit næste tilbud

  1. Skriv godkendelseskriterierne først. Hvis du ikke i dag kan skrive en efterprøvbar definition af "færdig" for hver leverance, skal du ikke fastsætte prisen endnu. Sælg en kort afklaringsfase på T&M, og fastsæt derefter prisen ud fra det, du har afdækket.
  2. Undersøg, hvem der styrer inputtene. Hvis kundens data, godkendelser eller andre leverandører bestemmer arbejdsindsatsen, så hold dig til T&M, eller angiv disse afhængigheder som forudsætninger, der genåbner prisen, hvis de ikke opfyldes.
  3. Beregn risikoreserven ud fra dine egne faktiske tal. Brug forholdet mellem faktiske og estimerede timer på tidligere, lignende opgaver. Uden historik gætter du, og det taler for T&M.
  4. Sammenhold den værste realistiske overskridelse med din likviditet. Hvis en overskridelse på 40 % ville skade mere, end risikoreserven hjælper, så vælg T&M, eller opdel arbejdet i faser med fast pris.
  5. Hvis kunden har brug for et budgettal, så tilbyd en faseopdelt fast pris eller T&M med loft og en klausul om genfastsættelse af grundlaget, aldrig et ubetinget loft.

Klausuler, der beskytter dig i hver model

Fast pris

  • Skriftlige godkendelseskriterier for hver leverance med automatisk godkendelse efter et fastsat antal hverdage uden svar.
  • Forudsætninger og afhængigheder af kunden (data leveret inden en bestemt dato, en navngiven beslutningstager, adgang til systemer), som hver især genåbner prisen, hvis de ikke opfyldes.
  • Ændringsstyring: Alt uden for omfanget prissættes som en ændringsanmodning efter din prisliste, før arbejdet begynder.
  • En grænse for antallet af gennemgange og betalinger knyttet til milepæle frem for én faktura til sidst.

Time og materialer

  • En prisliste og en definition af fakturerbar tid, inklusive rejsetid.
  • En sætning, der fastslår, at estimatet er et estimat, ikke et loft.
  • En varslingstærskel: Du giver kunden besked, når 80 % af estimatet er brugt, med en prognose for færdiggørelsen.
  • En timerapport hver uge eller måned, så fakturaen aldrig kommer som en overraskelse.

Afsnittet om omfang i en skabelon til opgavebeskrivelse er stedet for godkendelseskriterier og forudsætninger, mens ændrings- og betalingsklausuler hører hjemme i din konsulentaftale.

Styr begge modeller uden overraskelser ved månedens udgang

Uanset hvilken model du underskriver, viser risikoen sig i registrerede timer sammenholdt med estimater. Et regneark kan bruges: Én række pr. opgave (estimat, hidtidigt timeforbrug, færdiggørelsesprocent), gennemgået hver fredag. Når timeforbruget stiger hurtigere end fremdriften, er en overskridelse på vej. Men regnearket kan ikke advare dig mellem fredagene, vise kunden status eller registrere, hvem der flyttede hvilken dato.

I GoCons er modellen en del af kontrakten fra starten: Time og materialer har en timesats knyttet til estimerede timer, og Serviceprojekt har ét aftalt samlet beløb, milepæl for milepæl. De er to af de ni kontrakttyper, hver med sin egen faktureringsmodel, frekvens, betalingsfrist og valuta.

Listen Kontrakter i GoCons med otte eksempelkontrakter, der hver viser kontrakttype og livscyklusstatus
Kontrakter viser deres type: Datamigrering for Vitalis Clinic er Time og materialer, og ERP-valg for Meridian Cargo er et Serviceprojekt (eksempeldata).

Opgaver giver det tidlige varsel: estimerede timer, registrerede timer, færdiggørelsesprocent og en tidsplanindikator (Til tiden, I fare eller Forsinket). Almindelige brugere kan opdatere timer og fremdrift, men ikke datoer, og alle ændringer af kontraktens datoer registreres i historikken med hvem og hvornår: den dokumentation, du viser kunden, når du prissætter en ændringsanmodning.

Listen Opgaver i GoCons med registrerede timer sammenholdt med estimerede timer, færdiggørelsesprocent og indikatorerne Til tiden, I fare eller Forsinket
Undersøgelse af prisfølsomhed er I fare med 18 ud af 24 estimerede timer, og Bruttoliste over leverandører er Forsinket (eksempeldata).

Ved T&M-arbejde ændrer kundeportalen dialogen om den månedlige faktura: Kunder logger ind gratis og ser deres opgaver og timeforbruget i forhold til det aftalte, så de timer, du fakturerer, er timer, de har fulgt registreringen af. Faktureringsplanen har én linje pr. faktureringsperiode eller milepæl; du vedhæfter fakturaen fra dit eget faktureringsprogram, og GoCons sender en påmindelse, før hver linje forfalder, og markerer den, når den er forfalden. Når Claude eller ChatGPT er forbundet via GoCons MCP-serveren (du logger ind og klikker på Tillad, uden API-nøgler), kan du med almindelige ord spørge, hvilke opgaver der er I fare.

Begrænsningerne, helt konkret: GoCons udsteder ikke fakturaer og modtager ikke betalinger, har ingen indbygget timer (timer registreres på opgaver) og ingen Gantt-diagrammer. Det giver dig også den historik, regel 3 kræver: Eksporter hver kontrakt med dens opgaver til Excel, så har du dit eget forhold mellem faktiske og estimerede timer.

Fire spørgsmål, før du prøver det på et rigtigt projekt

Har jeg brug for et implementeringsprojekt? Nej. Opret kontoen, tilføj den kontrakt, du er ved at prissætte, og inviter kunden.

Skal min kunde betale eller installere noget? Nej. Kundelogin er gratis og ubegrænsede og fungerer i browseren.

Hvad hvis jeg stopper? På alle abonnementer, inklusive Free, kan administratoren downloade alt som én zip-fil: Excel-filer for hver kontrakt, kunde og teammedlem samt alle dokumenter.

Er prisen pr. bruger? Nej, pr. konsulentvirksomhed. På skrivetidspunktet (oktober 2026) koster Free EUR 0 med op til 10 aktive kontrakter og 2 teambrugere, Silver EUR 29 og Gold EUR 69 pr. måned eksklusive moms; prissiden viser de aktuelle priser.

Laver du denne rapport forfra hver uge? I GoCons følger din kunde opgaver, milepæle og timer, efterhånden som de ændrer sig, så rapporten kan begrænses til de beslutninger, der skal træffes. Gratis at komme i gang, intet betalingskort nødvendigt.

Opret din gratis GoCons-konto

Ofte stillede spørgsmål

Er time og materialer eller fast pris bedst for kunden?

Det afhænger af, hvor godt omfanget er kendt. En fast pris giver budgetsikkerhed mod et pristillæg; T&M er normalt billigere i gennemsnit, når omfanget er usikkert, men kunden skal holde øje med timerne.

Hvor stor en risikoreserve skal jeg lægge oven i en fast pris?

Der findes ingen universel procentsats. Den overskridelse, hvor du er stillet som ved T&M, svarer til din risikoreserve. Fastsæt den derfor ud fra dit eget forhold mellem faktiske og estimerede timer på lignende projekter, og læg mere til, hvor kunden styrer afgørende input.

Hvad er time og materialer med loft?

Time og materialer med et maksimum. Over loftet færdiggør du arbejdet for egen regning; hvis du bliver færdig tidligere, betaler kunden kun for de brugte timer. Kombiner loftet med en klausul om genfastsættelse af grundlaget.

Kan jeg skifte fra time og materialer til fast pris midt i projektet?

Ja, og det er ofte den bedste vej: Gennemfør afklaringen på T&M, og underskriv derefter en opgavebeskrivelse med fast pris for det resterende omfang.

Prissæt dit næste projekt med overblik over tallene

Vælg modellen med reglen ovenfor, og følg så timerne fra den første uge i stedet for den sidste. Tilføj den kontrakt, du prissætter i dag, dens opgaver og deres estimater, og inviter kunden til at følge med. Opret din gratis GoCons-konto.

Referencer

  1. Acquisition.gov, "FAR 16.601 Kontrakter om time og materialer", https://www.acquisition.gov/far/16.601 (tilgået oktober 2026).
  2. Acquisition.gov, "FAR 16.202-1 Kontrakter med ufravigelig fast pris", https://www.acquisition.gov/far/16.202-1 (tilgået oktober 2026).
  3. Verdensbanken, "Indkøbsregler for IPF-låntagere, syvende udgave, september 2025" (bilag VIII, kontrakttyper), https://thedocs.worldbank.org/en/doc/c84273d1b230aeb2b0b8134de5dc8cd7-0290012025/original/Procurement-Regulations-7th-Edition-Sep-2025.pdf (tilgået oktober 2026).
  4. Government Digital Service (GOV.UK), "Sådan betaler du for Digital Outcomes and Specialists-ydelser" (vejledningen trukket tilbage den 31. december 2025), https://www.gov.uk/guidance/how-to-pay-for-digital-outcomes-and-specialists-services (tilgået oktober 2026).
  5. Bent Flyvbjerg og Alexander Budzier, "Hvorfor dit it-projekt kan være mere risikabelt, end du tror", Harvard Business Review, bind 89, nr. 9 (2011), fortryk på https://arxiv.org/abs/1304.0265 (tilgået oktober 2026).

© 2026 Mourinho Solutions. Alle rettigheder forbeholdes.

Del
João Barbosa
Om forfatteren
João Barbosa
Softwareingeniør

Udvikler løsninger hos Mourinho Solutions

LinkedIn
Tilbage til bloggen

Læs videre

Kom og oplev

Klar til at arbejde åbent?

Opret din konto på få minutter, det er enkelt og gratis.

Kom i gang, det er gratis!
